珠三角水資源配置工程高新沙泵站永久用電成功接入

2023年08月23日 來源:南方網

[ ]

  記者從廣東省水利廳獲悉,8月19日,國家重大水利工程、粵港澳大灣區重要基礎設施——珠江三角洲水資源配置工程(以下簡稱“珠三角工程”)再迎新進展。該工程高新沙泵站110kV變電站永久用電成功接入,順利進入24小時帶電試運行階段,為實現工程年底通水目標奠定堅實基礎。

  據了解,高新沙泵站位于珠三角工程高新沙范圍內,毗鄰新建的高新沙水庫,與11日成功封頂的高新沙調壓塔,是整個工程重要“樞紐區”“中轉站”。作為泵站運轉與工程通水的必要環節之一,高新沙泵站永久用電接入備受關注。

  今年以來,省水利廳、粵海集團、珠三角供水、B1標項目團隊等有關單位,積極推進鯉魚洲、高新沙、羅田三大泵站永久用電接入事宜,通過省重大工程建設項目指揮部辦公室等渠道,以召開推進會、聯席會議、現場駐點、黨建聯建等方式,協調解決永久用電接入所遇各種難題。

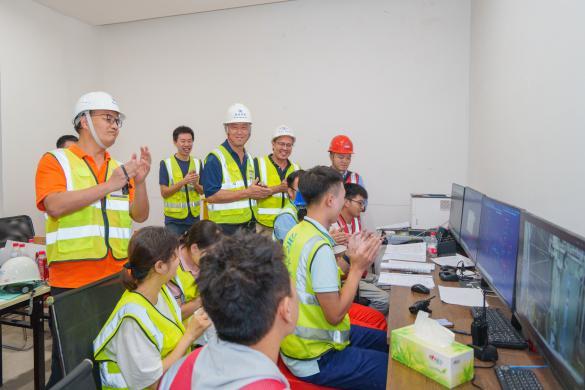

  高新沙泵站110kV變電站自2022年10月29日開始底板混凝土澆筑以來,經過建設者們295個日夜的持續奮戰,最終于8月19日晚實現接電,并在12小時之內完成上百項操作任務,次日凌晨5:47完成啟動任務,通電工作順利完成。

  據悉,高新沙變電站為雙層戶內變電站,其中主變壓器布置在變電站一層,裝機2臺容量63MVA變壓器,用電負荷約50000kW。變電站采用澆筑混凝土結構,全自動化運行,引入110kV高壓電,將其轉為工程項目所使用的10kV和400V交流電,為工程生產運行、營地生活等提供源源不斷的動能。

  隨著高新沙110kV變電站永久用電的成功接入,高新沙泵站機電設備的安裝與運行調試進入最后沖刺期。下一步,相關各方將嚴格按照運行值班方案進行帶電后的24小時值班,并加強送電后的安全管理等各項工作,確保泵站平穩有序試運行。

  (記者 廖晨星 通訊員 周華寧)
